Fuhrparkplanung für Eventproduktionen: Fahrzeuge, Fahrer und Crew zusammen planen

Ein freier LKW reicht nicht. Für den nächsten Aufbau müssen auch Fahrer, Crew, Anhänger und Rücklauf zusammenpassen. Dieser Ablauf verbindet Transport und Personaleinsatz.

Plane den Transport vom Job aus

Wenn Material um 07:00 Uhr am Veranstaltungsort sein muss, ist 07:00 Uhr nicht die Abfahrtszeit. Und wenn der LKW abends zurückkommt, steht er möglicherweise noch nicht für den nächsten Auftrag bereit. Fuhrparkplanung im Eventbetrieb muss deshalb die ganze Aufgabe abbilden: Vorbereitung, Fahrt, Übergabe und den Zeitpunkt, zu dem das Fahrzeug erneut disponiert werden kann.

Starte mit einer konkreten Transportaufgabe: welches Fahrzeug für welchen Job, wohin, zu welchem Zeitpunkt und mit welcher Crew. Stimmen diese Angaben nur in einer Chatnachricht, kann eine spätere Schichtänderung die Transportplanung unbemerkt überholen.

Abfahrt, Ankunft und Wiederverfügbarkeit unterscheiden

SAVIE reserviert ein Fahrzeug vom Abfahrtszeitpunkt bis zum Zeitpunkt „wieder verfügbar“. Das Ende dieser Belegung ist eine operative Entscheidung: Ein Fahrzeug kann zurück am Lager sein und trotzdem noch entladen, geprüft oder für den nächsten Einsatz vorbereitet werden müssen.

Die folgende Beispielplanung zeigt den Unterschied. Die Zeiten sind frei gewählt. Fahrtlänge, Ladeabläufe und Personalbedarf müsst ihr für euren tatsächlichen Einsatz anpassen.

Beispiel: Materialtransport zu einem Aufbau
ZeitpunktBedeutung für die Disposition
05:30 Uhr: AbfahrtBeginn der Fahrzeugreservierung; Fahrer und benötigte Crew müssen eingeplant sein.
06:30 Uhr: geplante AnkunftÜbergabe am Veranstaltungsort und Abstimmung mit dem Aufbau.
17:00 Uhr: erwartete RückkehrRücklauf prüfen; daraus folgt noch keine sofortige Verfügbarkeit.
18:00 Uhr: wieder verfügbarEntladen und Vorbereitung sind berücksichtigt; erst ab hier erneut einplanen.

SAVIE-Dialog für einen Job-Transport mit Fahrzeug, Job, Abfahrt, Ankunft und Wiederverfügbarkeit
Im Transportdialog wird das Belegungsfenster ausdrücklich definiert. Unveröffentlichter Formularentwurf im Testarbeitsbereich; die im Screenshot angezeigten Zeiten sind unabhängige Formularwerte. In voller Größe ansehen

Fahrer und Mitfahrende am selben Einsatz prüfen

Eine verfügbare Person ist nicht automatisch als Fahrer eingeplant. Prüfe, wer das Fahrzeug übernimmt, welche Crew mitfährt und ob deren Einsatzzeiten dazu passen. Wer erst zum Showbeginn eingeteilt ist, kann nicht stillschweigend schon die morgendliche Anfahrt übernehmen.

Im SAVIE-Transportdialog werden bestätigte Crew-Buchungen des ausgewählten Jobs für die Zuordnung angeboten. Aus der zugeordneten Crew kann eine fahrende Person gewählt werden. Der hinterlegte Führerschein-Skill dient als Hinweis in der Planung. Er ersetzt nicht eure Prüfung, ob die Person das konkrete Fahrzeug beziehungsweise die Kombination führen darf.

Ein geänderter Auftrag braucht eine erneute Abstimmung: Wenn der Aufbau früher beginnt oder der Fahrer ausfällt, müssen sowohl der Personaleinsatz als auch die Transportzuordnung überprüft werden. Die gemeinsame Darstellung erleichtert diesen Abgleich; sie nimmt ihn euch nicht vollständig ab.

  • Ist die fahrende Person für den passenden Job bestätigt?
  • Passen Abfahrt und Rücklauf zur tatsächlich abgestimmten Einsatzzeit?
  • Ist die Eignung für Fahrzeug und gegebenenfalls Anhänger geprüft?
  • Wissen Mitfahrende, wo und wann sie einsteigen?

Werkstattzeiten genauso verbindlich blocken

Werkstatttermine, Reparaturen und andere Sperren gehören in denselben Plan wie die Jobs. Ein separat geführter Wartungskalender hilft wenig, wenn die Disposition ihn vor einer Reservierung nicht sieht. Trage deshalb Beginn und Ende der Nichtverfügbarkeit ein und aktualisiere die Sperre, wenn sich die Rückgabe verschiebt.

SAVIE unterscheidet Wartung, Reparatur und sonstige Sperren. Überschneidende Reservierungen desselben Fahrzeugs werden beim Planen geprüft und blockiert. Trotzdem bleibt wichtig, dass die Daten stimmen: Eine nicht eingetragene Werkstattverlängerung kann kein Kalender erkennen.

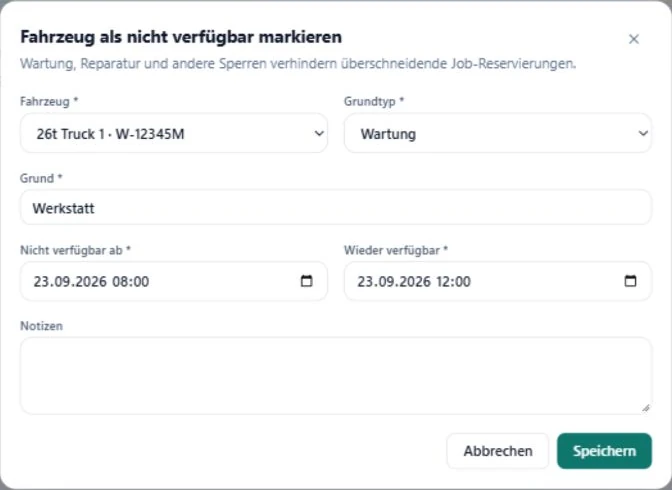

SAVIE-Formular für eine Fahrzeugsperre mit Grundtyp Wartung und Beginn und Ende der Nichtverfügbarkeit
Auch eine Werkstattsperre hat ein konkretes Zeitfenster. Gezeigt ist ein ungespeicherter Formularentwurf im SAVIE-CC-Testarbeitsbereich. In voller Größe ansehen

Zugmaschine und Anhänger als Kombination betrachten

Bei einem Sattelzug reicht es nicht, nur die Zugmaschine frei zu haben. Der passende Auflieger muss für denselben Zeitraum verfügbar sein. SAVIE unterstützt gekoppelte Transporte mit Zugmaschine und Anhänger beziehungsweise Auflieger. Prüfe bei Änderungen immer beide Ressourcen.

Ein sinnvoller Kontrollgang vor dem Produktionswochenende lautet: Welche Transporte stehen an, welche Fahrzeuge sind gesperrt, welche Crew fährt mit und wann sind die Kombinationen wieder verfügbar? Nutze dafür die Tages- oder Wochenansicht des Fuhrparks und den übergreifenden Ressourcenplan.

Checkliste vor der Transportfreigabe

Diese kurze Kontrolle funktioniert auch dann, wenn ihr heute noch mit Tabellen arbeitet. Wenn für jede Zeile mehrere Chats und Kalender geöffnet werden müssen, ist das ein gutes Szenario für eine gemeinsame Produktdemo. Bringt einen typischen Aufbau mit Rücktransport mit, damit sich der Ablauf an eurem Betrieb prüfen lässt.

  • Job und Transportaufgabe eindeutig benannt.
  • Fahrzeug und gegebenenfalls Auflieger für das ganze Zeitfenster verfügbar.
  • Abfahrt, geplante Ankunft und Wiederverfügbarkeit plausibel.
  • Fahrer und Mitfahrende abgestimmt; Voraussetzungen separat geprüft.
  • Werkstatt- und Reparatursperren aktuell.
  • Auswirkungen der letzten Jobänderung mit Crew und Disposition geklärt.
